豐城市生活垃圾焚燒發電項目由浙江二建環保公司土建總承包,建設單位為綠色動力有限公司,一期建設規模為2×400t/d機械爐排爐和1×15MW的汽輪發電機,主廠房建筑面積23753平方米。項目于2018年11月6日正式開工。

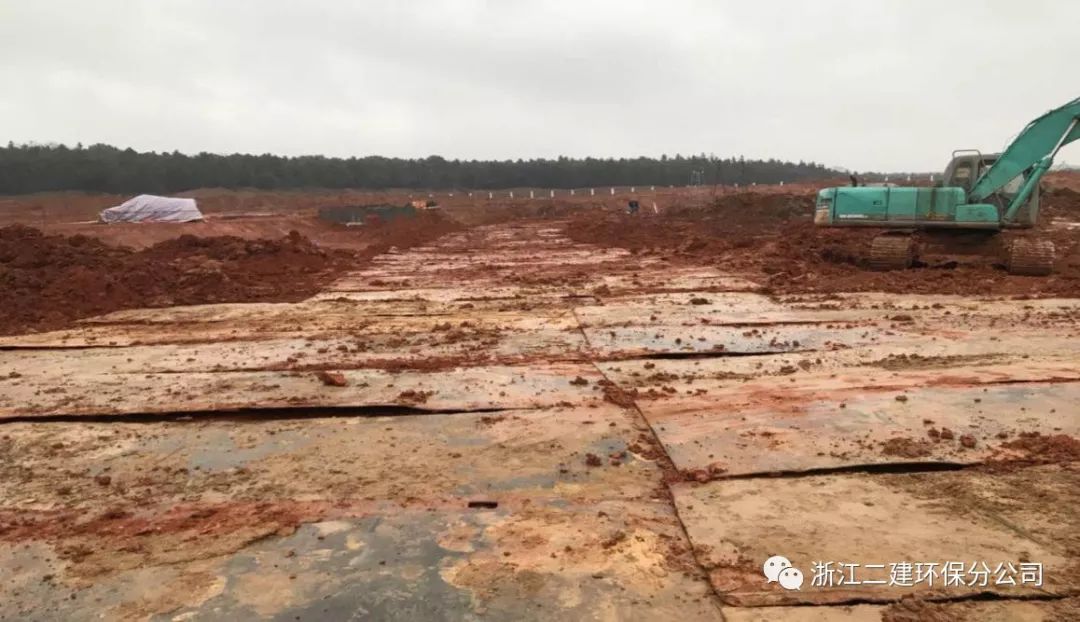

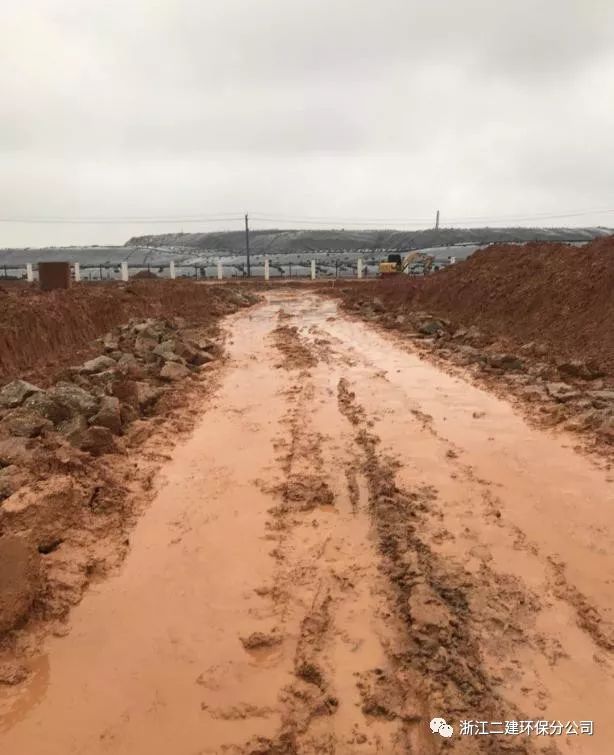

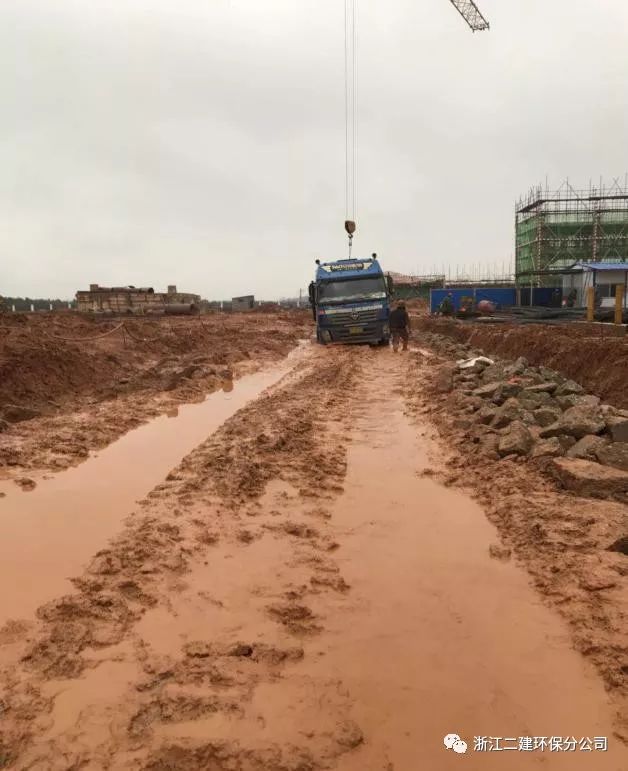

土方開挖工作于2018年11月20日開始,伴隨著惡劣的天氣環境而進行,施工期間歷經一個月余的雨雪天氣,場內施工道路受到雨天破壞,為土方開挖工作的進行造成很大的影響,給工期的推進造成很大困難,在項目經理的帶領下,全體人員的團結奮斗下,我公司項目部克服了嚴峻的天氣環境,歷時一個半月成功于元月4號結束土方開挖工作。為基礎作業提供工作面。
施工現場



垃圾池基礎于2019年元月5日開工,元月16日完工,垃圾池底板澆筑正式準備完成。

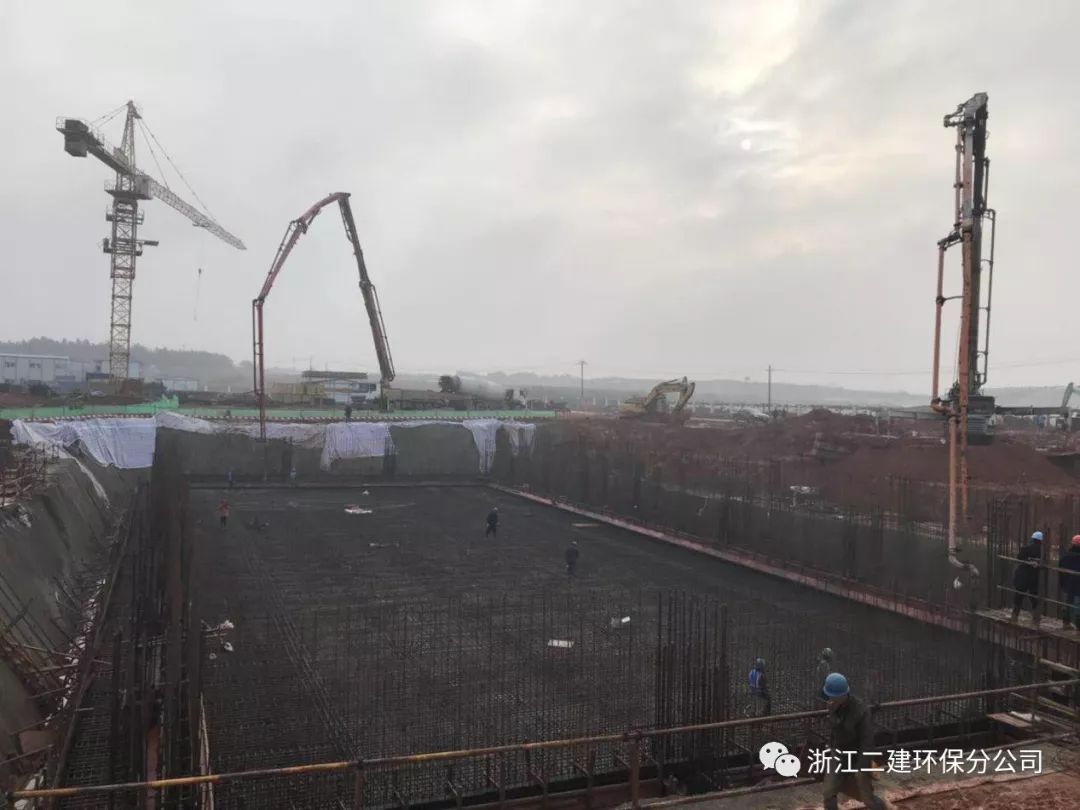

2019年1月17日凌晨5點30分開始澆灌垃圾池底板混凝土,2019年1月18日凌晨6點垃圾池底板混凝土順利澆筑完成,共計澆筑混凝土2200余方。
至此豐城項目垃圾池底板澆筑工作正式完成。
